比形象、赛进度,大干快上以优质项目献礼建党100周年杨东率队开展
新区2021年1-4月重点项目建设成果展示会
今年是建党100周年,市河东新区将实施100个重点项目,续建项目49个,新开工项目51个,总投资521.8亿元,年度计划投资133.79亿元。5月8日,市河东新区党工委副书记、管委会主任杨东率领新区有关部门和项目负责人,开展2021年1-4月重点项目建设成果展示会,以“现场参观+会议部署”的形式,展示成果、鼓舞干劲,推动新区项目竞进。

杨东一行先后前往市民中心、五彩北延景观带城市大观、五彩北路、唐家渡电航永兴堤和芝溪谷防洪堤、东湖引水入城河湖连通、任家渡城市组团、烟火里、五彩之心景观等重点项目,一路看、一路听、一路议,对照年初提出的“路线图”和承诺的“任务书”,表彰先进、激励后进,查漏补缺、对标补差,鼓励动员大家凝心聚力、齐心协力、比学赶超、对标竞进,全面掀起项目建设新高潮,为加快建设“一区一典范”奠定坚实基础,以优异成绩迎接中国共产党成立一百周年。

市民中心建设项目

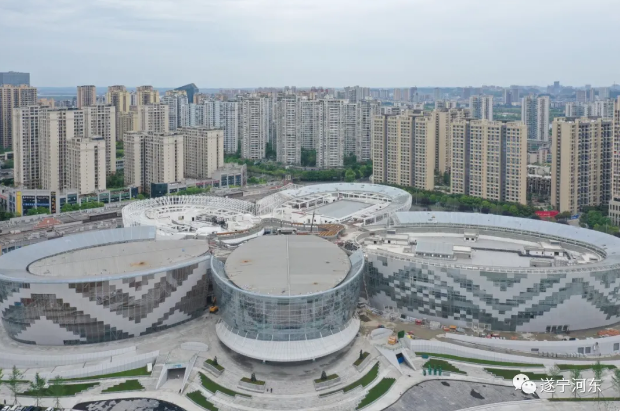

项目位于遂宁市河东新区东升路与东平路交汇处,总用地面积8万平方米,建筑面积约为13.7万平方米(包括地上建筑面积10万平方米及地下建筑面积3.7万平方米),共计1100个地下停车位,总投资为8.79亿元。项目已于2019年9月开工建设,目前,已累计完成投资约7.36亿元,计划2021年6月交付使用。
目前,主体装饰装修:1号、2号、3号花瓣装饰装修完成,4号花瓣完成约90%,5号花瓣完成约80%;二、地下室地坪:基层全部完成,面层完成50%:三、室外幕墙钢结构:1号、2号花瓣幕墙安装完成,3号花瓣幕墙安装完成95%,4号花瓣幕墙完成80%,5#花瓣幕墙完成5%;四、强弱电、消防通风空调等各专安装工程完成约94%。
五彩缤纷北路城市公园

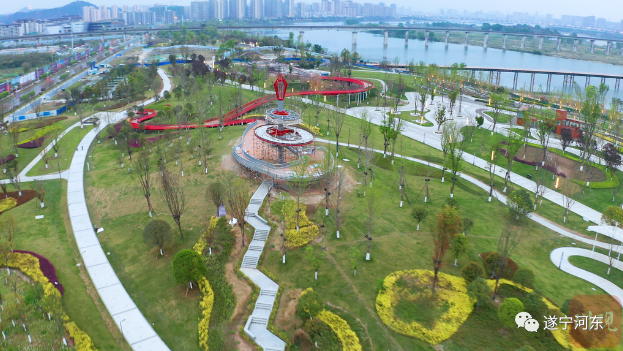

五彩缤纷北路城市公园全长5.6公里,占地143万;,以“涪江盈洲、莲动拂滨”为主题,将城市滨江公园与自然湿地形态充分融合,注重“巧塑地形、巧借高差、巧用生物”,着力增强活力性、生态性、亲水性,全力打造一条缤纷绚丽的城市印象廊,一片水绿交融的城市自然滩,一处循环可续的艺术地景带。

项目于2016年底开工建设,采用PPP模式,目前合家欢园段已对外开放,且于2020年获得国家鲁班奖及龙江杯,城市大观全段预计2021年6月竣工。
河东新区(二期)五彩北路锦台路、玉屏路项目

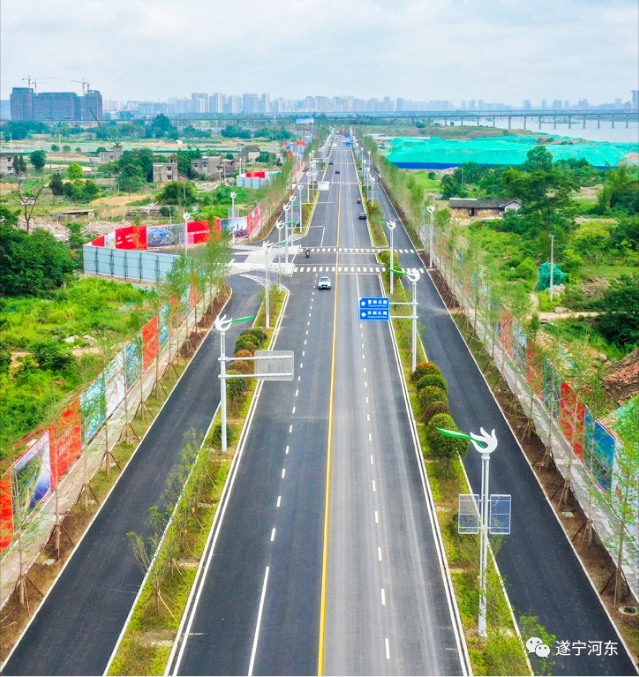

河东新区(二期)五彩北路、锦台路、玉屏路项目建设单位为遂宁市新城建设投资有限公司,施工单位为龙建路桥股份有限公司,总投资约3.96亿元,目前总投资约3.49亿元,计划于2021年6月全面竣工。
唐家乡防洪堤工程

2021年河东新区建设防洪堤工程主要为永兴堤及芝溪谷防洪堤,防洪堤总长约15.74km,总投资约5.02亿元。

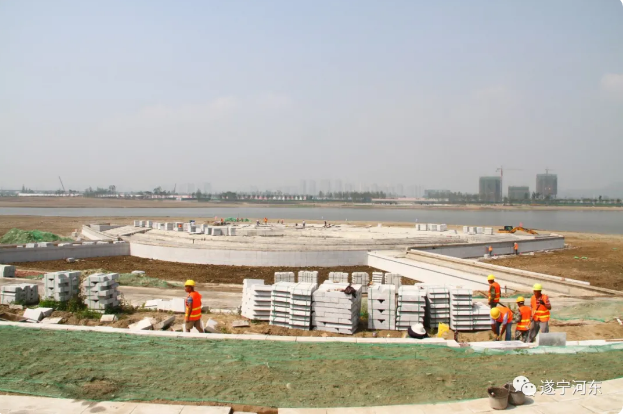

永兴堤:该项目总长约3km,包含2处穿堤箱涵、2处穿堤通管及1#取水割工程,总投资的1.52亿元,该项目已于2019年10月开工建设,计划于2021年5月底竣工。

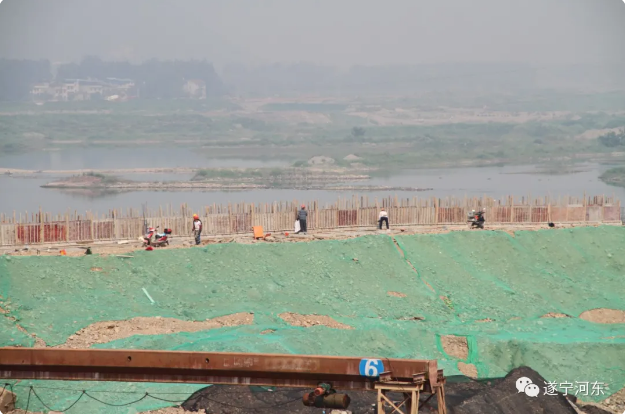

芝溪谷防洪堤:防洪总长的12.74公里,主要包括唐家乡堤、芝溪河堤、板桥沟堤等工程,总投资约3.5亿元,建设工期21个月。目前正在推进项目清表等工作,预计2021年6月底前完成水下部分施工,2022年12月底前竣工。
引水入城河湖连通及市政道路PPP项目

项目位于河东新区二期“一轴三带两通廊”的范围内,包括永盛湖及周边水系、市政道路及管廊工程,总投资约为10.58亿。
目前,永盛湖及周边景观已完成90%,预计2021年5月底竣工;甘霖路、锦塘街、碧荷街、环湖路、腾龙路已竣工验收;东平路桥梁工程预计6月底竣工。截至目前,项目累计完成投资额8.9亿元,预计2021年6月底全面竣工。
烟火里项目

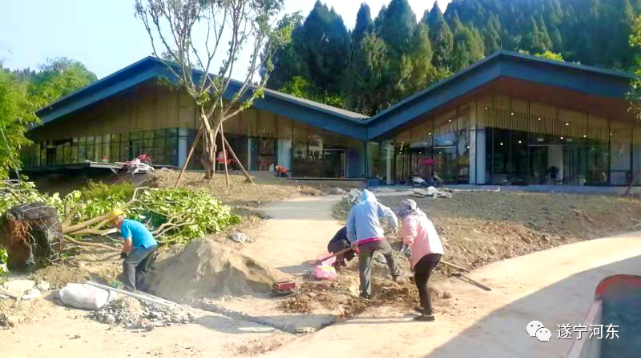

项目位于河东新区养生谷片区,北临保利花卉公园,南接灵泉大道,遥望灵泉寺,占地面积约1.3平方公里,总用地约400亩,总投资约2.8亿元。项目以“火锅+民宿”为主题,分两期建设,其中:一期包括稻垣火锅、船坞火锅、树屋火锅、公区、老宅、茶室、4栋禅修民俗、“欢渡”婚庆基地、园区景观及旅游配套,二期包括吊脚楼火锅、四类主题民宿、商业街区以及后勤区等,目前正在进行设计阶段。
目前,稻垣火锅已投入运营,船坞火锅、茶室、3#民宿、“欢渡”婚庆基地,已于5月1日开放,其他区域预计2021年10月1日前竣工。
五彩之心景观绿化项目

五彩之心宽约80米,长约1200米,占地约10公顷,总投资2.23亿元,已累计完成投资约1.25亿元。将莲花荷叶的脉络与街区里坊的理念融汇,统筹周边地块、实现绿轴贯通、融入文化记忆、应用海绵理论,打造汇集城市精华的“五彩之心”。
项目于2019年9月开工建设,预计6月底全面完成投入使用。截至目前,一、二、三号地块已基本完成地库及地面景观工程(除弦月桥、光彩、景观小品)并对外开放;弦月桥、曲苑桥钢构件加工已完成60%,光彩灯具安装已完成80%,景观小品加工已完成70%;四号地块地库及景观用房主体已完成95%,地面景观绿化完成30%;五号地块地库、景观用房及栈桥结构已完成,地面景观绿化及铺装已完成70%。按照计划目标已经完成一、二、三号地块施工(除弦月桥、光彩、景观小品),弦月桥、曲苑桥、四号地块、五号地块正按照计划目标正常推进。
在随后召开的项目工作会上,通报了1-4月项目督查考核情况。同时,对在1-4月中推进较好的市民中心、五彩北路2个项目施工单位授予了“红旗”;对在1—4月中推进滞后的东平干道景观及路灯提升工程、马田棚户区2个项目施工单位授予了“黑旗”。(“红黑榜”清单见文末)

会议指出今年是“十四五”开局之年,也是全面建设社会主义现代化国家新征程开启之年,抓好经济社会发展意义十分重大,要实现经济社会发展,首要就是抓好项目工作。今年以来,新区主要领导带队先后进行8次项目调度,发出督办通知单12次,“发点球”督办问题183个,协调解决资金5272万元,取得了可喜的成绩,五彩北路全线贯通,城市大观区全面开放,钟灵寺棚户区、二教寺棚户区一期改造超前推进,市民中心、五彩之心即将完美呈现。但在肯定成绩的同时,也应清醒地认识到当前项目工作还存在的问题与不足。新区上下要坚持对标竞进,赶超跨越勇担当。要弘扬赶考精神、强化对标意识,要勇争一流、赶超跨越,要坚持项目为王、项目为纲,把项目建设作为推动高质量发展的“强引擎”和“硬支撑”,作为做好“六稳”“六保”工作的“发力点”和“动力源”,集中精力谋项目、集中力量抓项目、集中资源推项目,以超常之识狠抓项目,以超常之力推进项目,以超常之效服务项目,以超常之责落实项目。
会议要求要扭住关键环节,靶向发力勇担当。要始终做到全力保资金,千方百计争、千方百计贷、千方百计引。要始终做到全力谋项目,进一步细致梳理政策、精心谋划项目、强化对接力度;要积极策划项目、上报项目、争取项目,推动更多项目挤进省、市部门投资计划“盘子”。要始终做到全力强招引,不断优化招引方式,加强高频对接洽谈,严格督促项目落地。要始终做到全力推建设,要狠抓进度,围绕开工、建设、竣工三个关键环节,找准问题、明确举措、加快推进;要狠抓质量,确保把每个项目建成精品工程,以加快项目建设作为“挑起摸高树标杆,对标先进争一流”主要抓手;要狠抓管理,严把资质审查关、程序合格关;要狠抓前期,按照建设时序,提前谋划,加强协调对接,按照“保落地、保开工、保当期”原则,优先保障重大项目用地需求,做到应保尽保。

会议要求要强化使命责任,握指成拳勇担当。各级领导干部要带头扛起责任 ,靠前指挥、临阵督战,带头冲向第一线,结合开展“基层服务日”活动,认真研究解决重点项目推进中的痛点难点堵点,为新区各级干部集中精力抓项目做好示范、当好表率。各项目单位要把工作任务扛在肩上,抓在手上,用心用力用智慧抓好重点项目各项工作;要加强统筹协调、密切配合,形成人人有责、人人担责的责任体系,营造承压而上、迎头赶超的攻坚氛围。新区上下要实行目标任务、执行标准、结果考核三位一体督导机制,奖勤罚懒、奖优罚劣,真正发挥考核指挥棒对项目建设的正向激励作用。
会议强调这次会议既是一次检查盘点会、总结分析会,更是一次工作部署会、鼓劲动员会。希望被授予“红旗”的单位,不能骄傲,乘势而上、持续求进;希望被授予“黑旗”的单位,不要气馁,学习先进、迎头赶上。新区上下一定要牢固树立抓项目就是抓发展、抓投资就是抓发展的共识,以更大的干劲、以更实的作风,知难而进、迎难而上,为加快打造“一区一典范”而努力奋斗,以优异成绩迎接中国共产党成立一百周年。

河东新区重点项目红榜黑榜情况表
