为全面贯彻省委拼经济、搞建设的决策部署,落实全市“决战四季度 大干一百天”攻坚行动动员部署会议精神。市河东新区强化项目攻坚,大力推进项目建设,奋力冲刺全年目标,为全市筑“三城”兴“三都”,加速升腾“成渝之星”贡献河东力量。
2022年市河东新区省级重大项目2个,总投资36.87亿元,年度计划投资14亿元,1-10月累计完成投资17.8亿元,占年度计划投资的127.14%,超时间节点43.81个百分点;市级重大项目24个,总投资204.79亿元,年度计划投资60.47亿元,截至10月底累计完成投资74.87亿元,占年度计划投资的123.82%。超时间节点40.49个百分点。

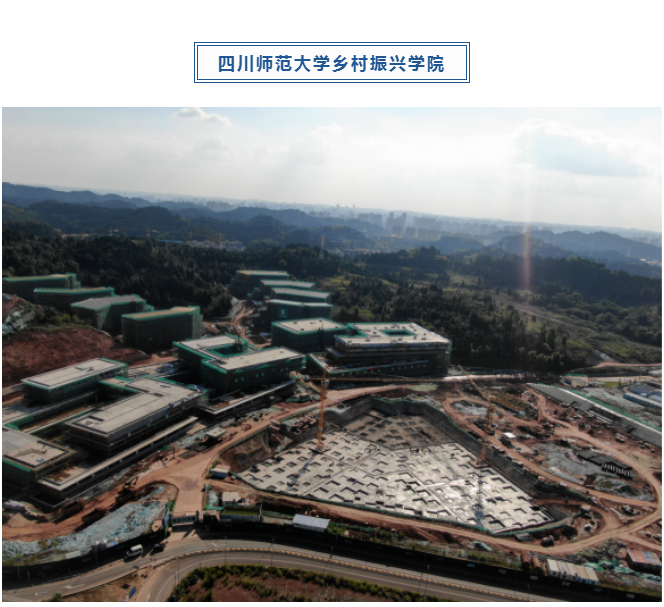

四川师范大学乡村振兴学院占地1040亩,建设年限为2021年-2023年,总投资28.87亿元。主要建设学院楼、图书馆、行政楼、大礼堂、公寓楼等场馆及配套市政、景观道路基础设施。目前,1-11号学生宿舍楼和教师公寓外装完成70%,内装完成30%;三座教学楼抹灰完成100%,外装完成75%,内装完成15%;食堂抹灰完成100%,装修完成5%;后勤楼主体完成100%,砌体完成5%;体育馆基础完成30%;国际交流中心基础施工完成10%;室外总坪管网工程完成50%。预计项目一期将于春节前全面竣工,2023年春季开校招生。

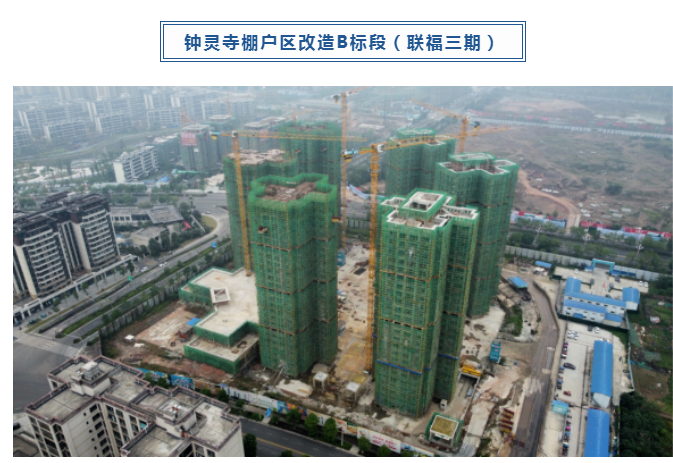

钟灵寺棚户区改造B标段(联福三期)项目占地41.7亩,建设年限为2020-2023年,总投资3.13亿元。主要建设内容为6栋居民楼和1栋商业用房、小区内道路、管网、景观、照明等配套工程。目前,项目主体已全面建成,砌体完成80%,安装施工完成10%。

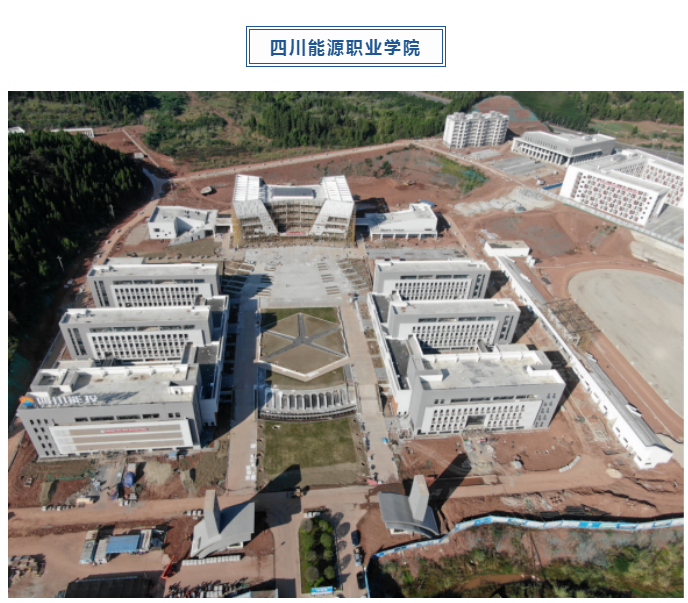

四川能源职业学院占地396亩,建设年限2021-2023年,总投资8亿元。主要建设:主教学楼、行政楼、科技楼、图书馆、田径场看台、体育馆、学生公寓、食堂、教师公寓、双创中心、实训楼、技术与交流中心、实训厂房等。目前,一期主体、砌体完成100%,装饰装修完成100%,安装完成100%,室外总平施工99%,设备设施安装100%,正在进行绿化及收边收口工作。

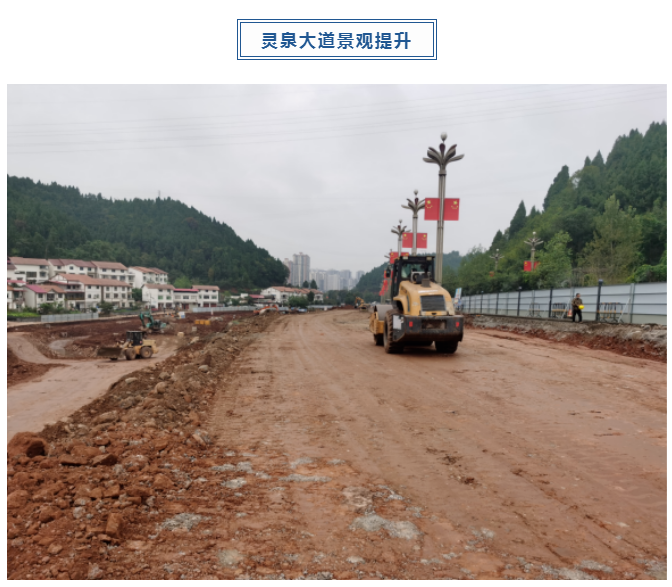

灵泉大道景观提升建设年限2021年-2023年,总投资为1.9亿元,主要建设内容包括道路拓宽工程和景观工程。道路拓宽工程对长约2.8千米道路进行扩宽;景观提升工程涉及面积30万平方米,主要建设景观绿化、铺装、给排水、景观照明、标识系统、土方等相关工程。目前,溪上驿站基础及主体完成100%;挡墙完成100%,挡墙连砂石回填完成100%;山水之门土方回填完成100%;书苑驿站主体完成45%。
