今年以来,市河东新区坚决贯彻市委、市政府决策部署,始终把项目建设作为推动经济工作的第一支撑。坚持“项目为王、项目为大”工作理念,全面推行“办公室一张作战图、现场一块公示牌、一周一调度、一月一督查、一季一评比”的“五个一”项目推动机制,项目建设取得新成效。
2022年市河东新区省级重大项目2个,总投资36.87亿元,年度计划投资14亿元,1-5月累计完成投资9.28亿元,占年度计划66.29%,超时序节点24.62个百分点;市级重大项目23个,总投资202.99亿元,年度计划投资60.22亿元,截至5月底累计完成投资34.03亿元,占年度计划56.5%,超时序节点14.83个百分点。
钟灵寺棚户区(一期)
改造(A1标段)

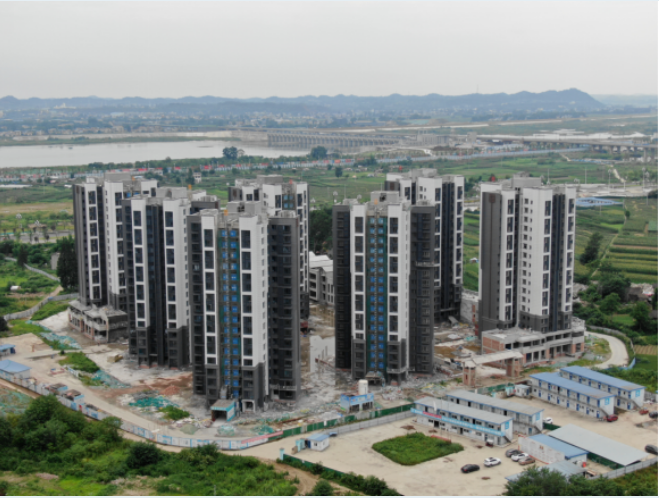

钟灵寺棚户区(一期)改造(A1标段)占地44.58亩,总建筑面积22.6万平方米,建设年限2020-2022年,总投资3.36亿元。主要建设7栋楼房(住宅647户),配套建设幼儿园、社区卫生站、社区用房等配套用房。目前,外墙完成90%,装饰装修完成60%,安装工程完成70%。
生态资源保护项目
生态走廊工程(月诗桥)

月诗桥位于河东二期属于生态资源保护项目生态走廊工程的7座建设桥梁之一,建设年限2021-2022年,总投资0.49亿元。主要建设桥梁位于香林北路,桥梁总长108米,标准桥宽50米,上部结构采用(30+40+30)米预应力混凝土等高度连续箱梁。截至5月底,桥梁主体已完工,正在进行桥梁附属施工,已达通车条件,预计7月正式通车。
唐家渡电航防洪堤工程
(吉祥托管区及唐家乡段)

唐家渡电航防洪堤工程(吉祥托管区及唐家乡段)建设防洪堤总长12.74千米,建设年限2021-2023年,总投资3.4亿元。建设内容含堤防工程、清淤工程、建筑工程、景观工程及相关附属工程。目前,唐家堤面板完成100%,芝溪谷堤防渗平台完成65%,防渗墙完成30%,面板完成20%,土方回填完成40%。

四川师范大学乡村振兴学院

四川师范大学乡村振兴学院占地1040亩,建设年限2021-2023年,总建筑面积35万平方米。主要建设学院楼、图书馆、行政楼、大礼堂、公寓楼等场馆及配套市政、景观道路基础设施。截至目前,项目一期教学楼主体完成100%,砌体完成80%;食堂主体完成80%,砌体完成15%;1-11号学生宿舍楼、教师公寓主体完成100%,砌体完成100%,室内装修完成10%。
